  不少家庭在装修时卫生间没有做好防水,导致卫生间门外的墙壁脱落、发霉...后悔莫及。所以,卫生间的防水施工一直都是装修中的重点环节,今天就来详细说说卫生间防水施工流程及规范。

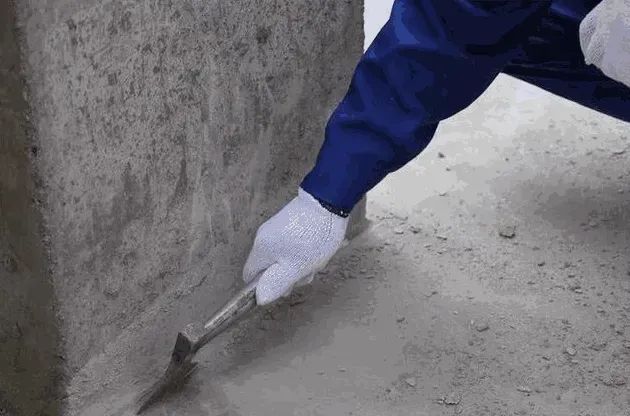

     1、基层处理

卫生间防水怎么做,防水涂料厂家,防水材料,卫生间防水施工,朗凯奇防水

  需要做防水的空间,基层表面必须平整干净,不得有松动、空鼓、起沙、开裂、沙眼和空洞等问题。

  2、基面湿润

卫生间防水怎么做,防水涂料厂家,防水材料,卫生间防水施工,朗凯奇防水

  基面清理干净后应洒水湿润,洒水时应适度,确保基面无明水才可以进行下一步施工。

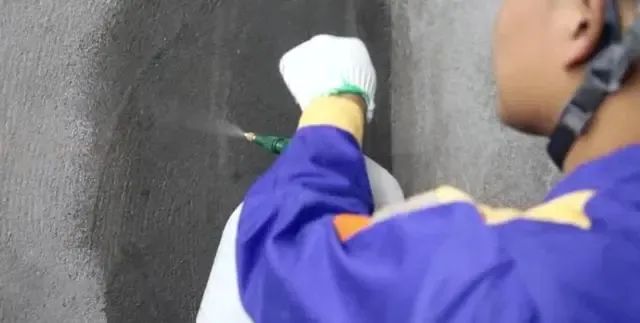

  3、抹弧处理

卫生间防水怎么做,防水涂料厂家,防水材料,卫生间防水施工,朗凯奇防水

  墙体的阴角、地漏、下水管根部这些部位都需要进行抹弧处理,在做抹弧处理前需对这些部位进行洒水处理,然后用堵漏王填实,圆弧角可以用弧形镘刀处理。

  施工后应充分润湿养护,干燥环境下,施工半小时后洒水养护三次以上,以防过早失水开裂或粉化。另外,抹弧半径不宜超过2cm,否则会为后期贴砖带来不便。(点击链接查看:卫生间四大细部节点防水处理,一篇教你搞定!必须收藏!)

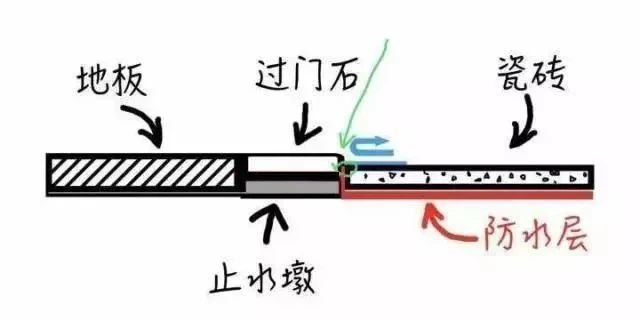

  4、门槛石处理

卫生间防水怎么做,防水涂料厂家,防水材料,卫生间防水施工,朗凯奇防水

  厨卫阳台与其他空间之间一般用门槛石分开,然后用朗凯奇堵漏王对门槛石和止水墩之间、以及过门石和门洞之间的缝隙进行填充,堵漏王干固后开始刷防水。防水要刷到门槛石和止水墩的交界线以上。

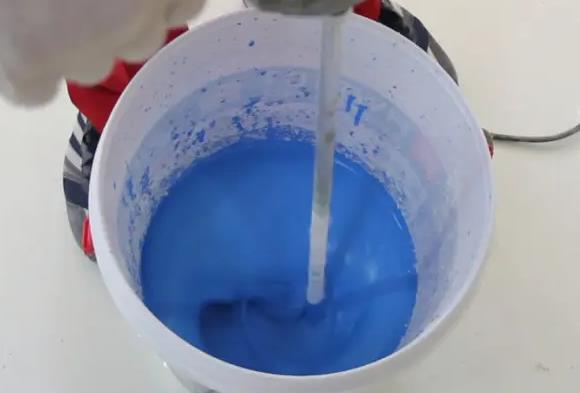

  5、防水材料搅拌

卫生间防水怎么做,防水涂料厂家,防水材料,卫生间防水施工,朗凯奇防水

  先放乳液,后放粉料,必须使用电动搅拌机进行搅拌,不建议额外加水,搅拌好后,如还存在抱团的粉团,应再次进行搅拌。

  注意:防水材料须根据其说明书要求的比例配合,充分搅拌均匀,随用随配,并应在2小时内用完。

  6、细部节点加强

卫生间防水怎么做,防水涂料厂家,防水材料,卫生间防水施工,朗凯奇防水

  墙体的阴角、地漏、管根这些部位的堵漏王干固后就可以涂刷防水涂料了,刷一遍涂料后,铺设无纺布,再刷一层防水涂料,这样防水附加层就做好了。

  7、墙面防水施工

卫生间防水怎么做,防水涂料厂家,防水材料,卫生间防水施工,朗凯奇防水

  墙面一般涂刷2-3遍,要薄刷多层,由上至下,由远及近,涂刷第二遍时要在涂刷好的前一遍防水层不沾手的前提下涂刷,且前后两次涂刷呈十字交叉,避免出现漏刷漏涂现象。防水层总厚度以1.2~1.5mm为宜。

  防水高度按照国家规定的标准:淋浴墙的防水层高度不低于180cm,非淋浴墙防水层高度不低于30cm。

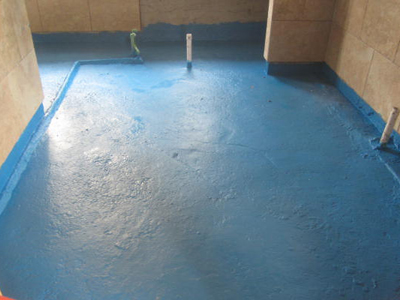

  8、地面防水施工

卫生间防水怎么做,防水涂料厂家,防水材料,卫生间防水施工,朗凯奇防水

  地面防水涂刷方法与墙面一致,每遍防水层的厚度要控制在1mm内,地面防水总厚度以1.5~2mm为宜。

  9、养 护

卫生间防水怎么做,防水涂料厂家,防水材料,卫生间防水施工,朗凯奇防水

  防水涂刷完毕后,表面干燥以不粘手为准,就可以养护了。养护必须用净水,水流不能过大,否则会破坏涂层,一般每天需喷水3-4次,连续2-3天,在热天或干燥天气要多喷几次,防止涂层过早干燥。

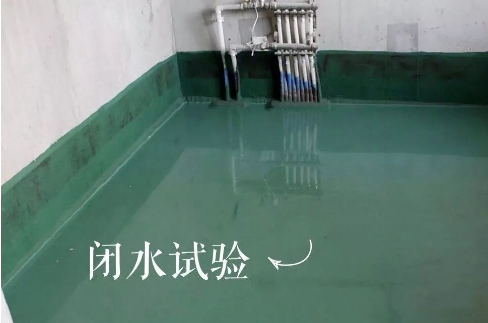

  10、闭水试验

卫生间防水怎么做,防水涂料厂家,防水材料,卫生间防水施工,朗凯奇防水

  养护结束后就可以进行闭水试验了。试水时间不宜少于24小时,蓄水深度应不小于20mm,水面没有出现明显下降为合格,闭水试验的前期每1小时应到楼下检查一次,后期每2-3小时到楼下检查一次。若发现漏水情况,应立即停止闭水试验,重新进行防水层完善处理,处理合格后再进行闭水试验。

  闭水试验合格后,防水施工的整个流程就结束了。
