卫生间防水这样做,保证不渗不漏!
发布时间:2024-04-06    发布者:朗凯奇

  卫生间防水一直是家装防水工程中的重点与难点,会直接影响到卫生间的使用寿命、使用功能及便利程度。因此在进行防水施工时,一定要按照标准化流程操作~

  01、施工前

  1、基层处理

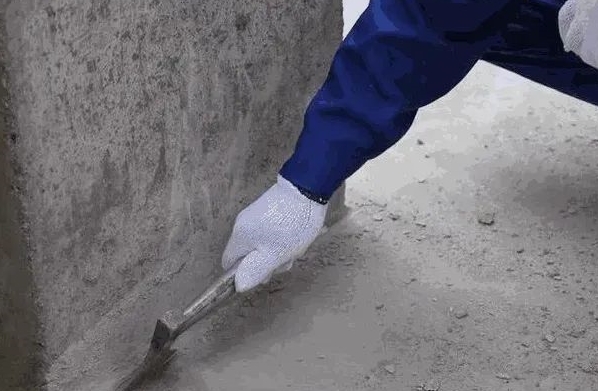

  需要做防水的空间,基层表面必须平整干净,不得有松动、空鼓、起砂、开裂等问题,否则会影响防水的最终效果。

卫生间防水

  2、基面湿润

  基面清理干净后应洒水湿润,洒水时应适度,确保基面无明水才可以进行下一步施工。

  3、抹弧处理

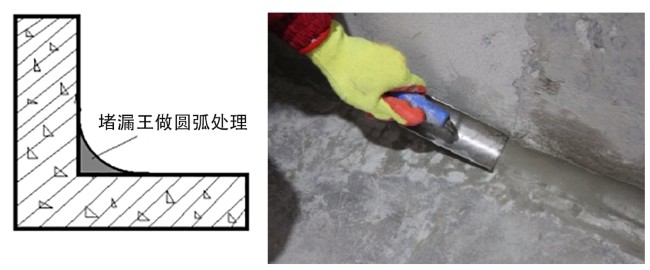

  如墙体的阴角、下水管根部这些部位都需要进行抹弧处理。先对这些部位进行洒水湿润,然后使用弧形镘刀在阴角、管根部位将堵漏王抹成圆弧状,避免后期涂刷防水时,出现堆料,引起防水层开裂。

卫生间防水

  02、施工中

  1、防水材料搅拌

  先放乳液,后放粉料,必须使用电动搅拌机进行搅拌,不建议额外加水,搅拌好后,如还存在抱团的粉团,应再次进行搅拌。

  2、细部节点加强

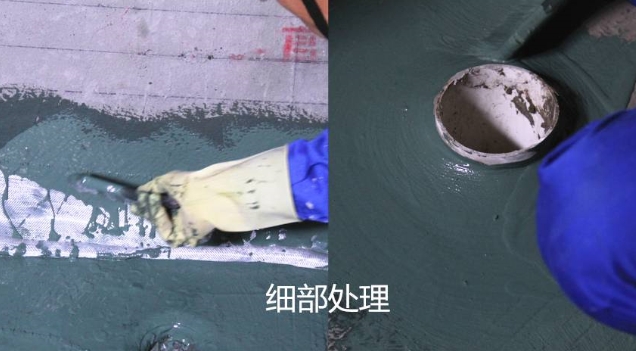

  在正式涂刷防水前,我们已经对阴角、管根部位用堵漏王做了抹弧处理,堵漏王干固后,就可以在这些细部节点位置涂刷第一遍防水,然后铺设无纺布,最后再涂刷一遍防水材料,这样细部节点加强就做好了。

卫生间防水

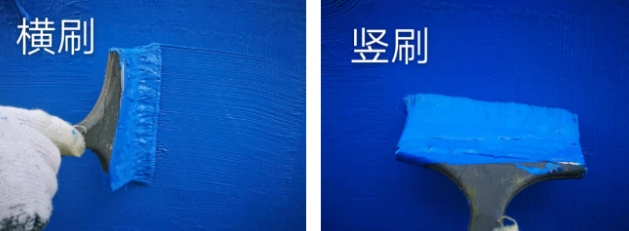

  3、大面防水施工

  大面涂刷防水时,应由上至下,由远及近,等第一遍防水层不沾手后,再涂刷第二遍防水,且前后两次涂刷呈十字交叉,避免出现漏刷漏涂现象,防水层总厚度以1.2~1.5mm为宜。

  03、施工后

  1、养护

  防水涂刷结束后,达到表面干燥,就可以开始进行洒水养护了,一般需要每天喷水3~4次,在热天或者干燥天气要多喷几次,防止涂层过早干燥。

卫生间防水

  2、闭水试验


       养护结束后就可以进行闭水试验了。试水时间不宜少于24小时,蓄水深度应不小于20mm,水面没有出现明显下降为合格,闭水试验的前期每1小时应到楼下检查一次,后期每2-3小时到楼下检查一次。若发现漏水情况,应立即停止闭水试验,重新进行防水层完善处理,处理合格后再进行闭水试验。

  3、防水保护层

    为了防止后续施工破坏防水涂层引发渗漏,可以在闭水试验合格后,将地面蓄水排尽,然后用水泥砂浆在防水层表面做1cm厚的1:3水泥砂浆保护层。
