防水施工丨CCCW防水涂料地下室外墙施工
发布时间:2020-07-07    发布者:朗凯奇

  地下室外墙水泥基渗透结晶型防水涂料的涂层中含有活性化学物质,通过水载体向混凝土内部渗透,在混凝土中形成不溶于水的结晶体,堵塞毛细孔道,渗透结晶后涂层与基层混凝土成为一体,形成整体、长久的刚性防水层。

防水施工,防水涂料厂家,防水材料,水泥基渗透结晶防水涂料,地下室防水

  △朗凯奇水泥基渗透结晶防水涂料

  施工工艺流程及操作要点

  一、基层处理

  1.地下室外墙混凝土面如有发现裂缝应进行处理:对于无害裂缝,可用防水胶泥调配的浆料直接把裂缝封闭;对于有渗透的裂缝,必须进行灌缝封闭处理,处理应另行编制处理方案。

  2.太光滑的混凝土表面,应用錾子或钢丝刷打毛处理,并用高压水冲洗干净。

  二、防水层细部增强处理

  在大面积防水层施工前,应先对构造细部进行防水增强处理。

  1.在穿墙管周边用刷子涂刷一道100mm宽、0.8mm厚涂料增强层。

  2.在后浇带施工缝、地下室底板或顶板与墙连接的水平施工缝处用刷子涂刷一道200mm宽、0.8mm厚涂料增强层。

  3.在阴阳角两面用刷子涂刷一道100mm宽、0.8mm厚涂料增强层。

防水施工,防水涂料厂家,防水材料,水泥基渗透结晶防水涂料,地下室防水

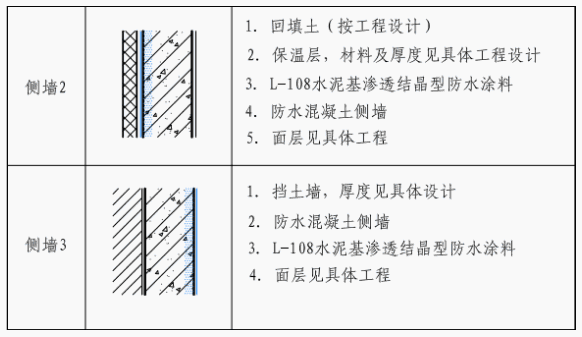

  △地下室侧墙防水构造图(选自朗凯奇自愈合防水图集19CJ40-46)

  三、防水层大面施工

  1.按清水:粉料(0.4:1)为标准,先将水倒入桶内,然后缓缓倒入粉料,在倒入粉料的过程中用合适的电动搅拌器匀速搅拌;充分搅拌3~5分钟直至形成无粉团的均匀浆料。静置10分钟使浆料充分熟化后再搅拌2分钟。二次搅拌时,应使搅拌器处于容器底部,不要上提,以免裹入空气。调好后的浆料应在1小时内用完,不得向已经混合好的粉料中另外加水。

  2.防水层施工采用刷子涂刷,至少涂刷两遍。待第一遍涂层表干(地面能上人不粘脚)即可涂刷第二遍。第二遍涂刷方向应与第一遍垂直。

  3.防水涂层施工缝搭接宽度≥100mm。

  4.地下室底板与地下室外墙防水层交接处,做一道与底板防水材料相同材料的增强层。

  四、养护

  涂刷12小时涂层终凝后开始养护作业,一般情况下,只需每天在涂刷过水泥基渗透结晶型防水涂料表面喷洒清水三次,养护3至5天,一般夏季12小时后必须每2小时洒水一次,冬季可适当延长时间。
