新房装修做防水施工要多长时间?
发布时间:2024-04-16    发布者:朗凯奇

  家里装修,先要做的就是防水。防水工期需要多长时间?师傅说,一天就搞定了。

  我们常说:欲速则不达,防水到底需要多长时间?或许你在这里可以找到答案。

  我们以JS防水涂料为例:

  基层处理一般为1-2小时;

  一般涂刷3遍防水涂料,每遍间隔2~4个小时左右,其它材料以材料说明书为准。

  防水层施工完成之后,完全干燥时间在12个小时左右,(其间有些刚性涂料在涂层干固过程中要洒水养护);

  一般第一天施工后,第二天中午可以进行闭水试验。闭水试验24小时后无渗漏,则防水结束。

  3天搞定!做防水一般需要3天左右的时间!!!

  JS防水涂料施工时间节点把握住

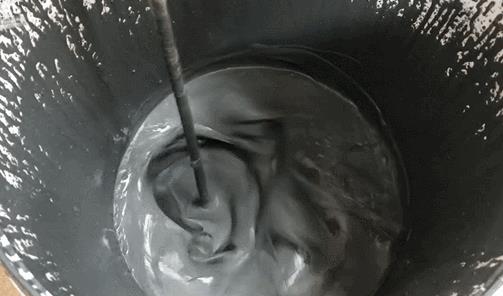

  1.搅拌时间

  涂料需要使用电动搅拌器搅拌,充分搅拌3~5分钟,直至形成无粉团的均匀浆料,静置10分钟,等待浆料充分熟化后再搅拌2分钟。

家装防水施工,防水涂料厂家,防水材料,瓷砖胶防水,朗凯奇,防水堵漏

  2.涂料使用时间

  调好后的浆料应当在1小时内用完,因此一次搅拌料不宜过多,足够涂刷一遍即可。

  3.防水涂料两遍涂刷的间隔时间

  防水涂料应薄涂2-3遍,等待上一涂层已固化并产生足够强度后,方可进行下一层施工。一般涂刷的间隔时间以当时的天气状况相关,以涂料表干不粘手为主要判断依据。一般时间间隔在4-8小时之间不等。注意:第一遍防水凝结牢固后,要立即进行第二遍防水。两遍防水施工时间间隔不宜过长,时间过长会导致第二遍防水无法充分湿润第一遍防水,容易造成层与层之间的脱落,所以,防水施工时间间隔并不是越长越好。

  4.蓄水时间

  防水的检测必须要进行闭水试验,它关系到家里以后会不会往下层漏水。一般夏季24-36小时,冬季72小时方可对卫生间防水层进行闭水(淋雨)试验。蓄水24小时后无潮印即为合格。

  延伸:用瓷砖胶贴砖要多长时间?

家装防水施工,防水涂料厂家,防水材料,瓷砖胶防水,朗凯奇,防水堵漏

  1.防水结束后何时可以贴砖

  旧混凝土和抹灰表面用工业洗涤剂或去油污剂清洁,再用高压水枪冲洗干净,表面晾干24小时后铺砖。

  2.搅拌时间

  电动搅拌器充分搅拌成均匀膏糊状,待浆料静止5分钟后再搅拌1-2分钟后使用,可增强强度。搅拌好的浆料应在1小时内用完,干固后的瓷砖胶应丢弃。

  3.等待时间

  薄层施工,铺贴完成24h之后,方可踏入或填缝;厚贴法施工,一般情况铺贴完成48h后方可踏入,需根据现场具体干燥情况判定。

  4.其他注意事项

  新抹灰表面应养护7天方可铺砖。混凝土面完成后,应养护至少28天方可铺贴瓷砖。
